5月6日,隨著國家電網調度中心確認500千伏邑武Ⅰ、Ⅱ線及站內設備成功帶電運行,由中國鐵建投資集團投資建設,中鐵十四局電氣化公司承建的東陽高速公路關鍵控制性工程——雙回路500千伏邑武、樂武線遷改任務圓滿完成,為東陽高速2025年全線通車運營掃清核心障礙。

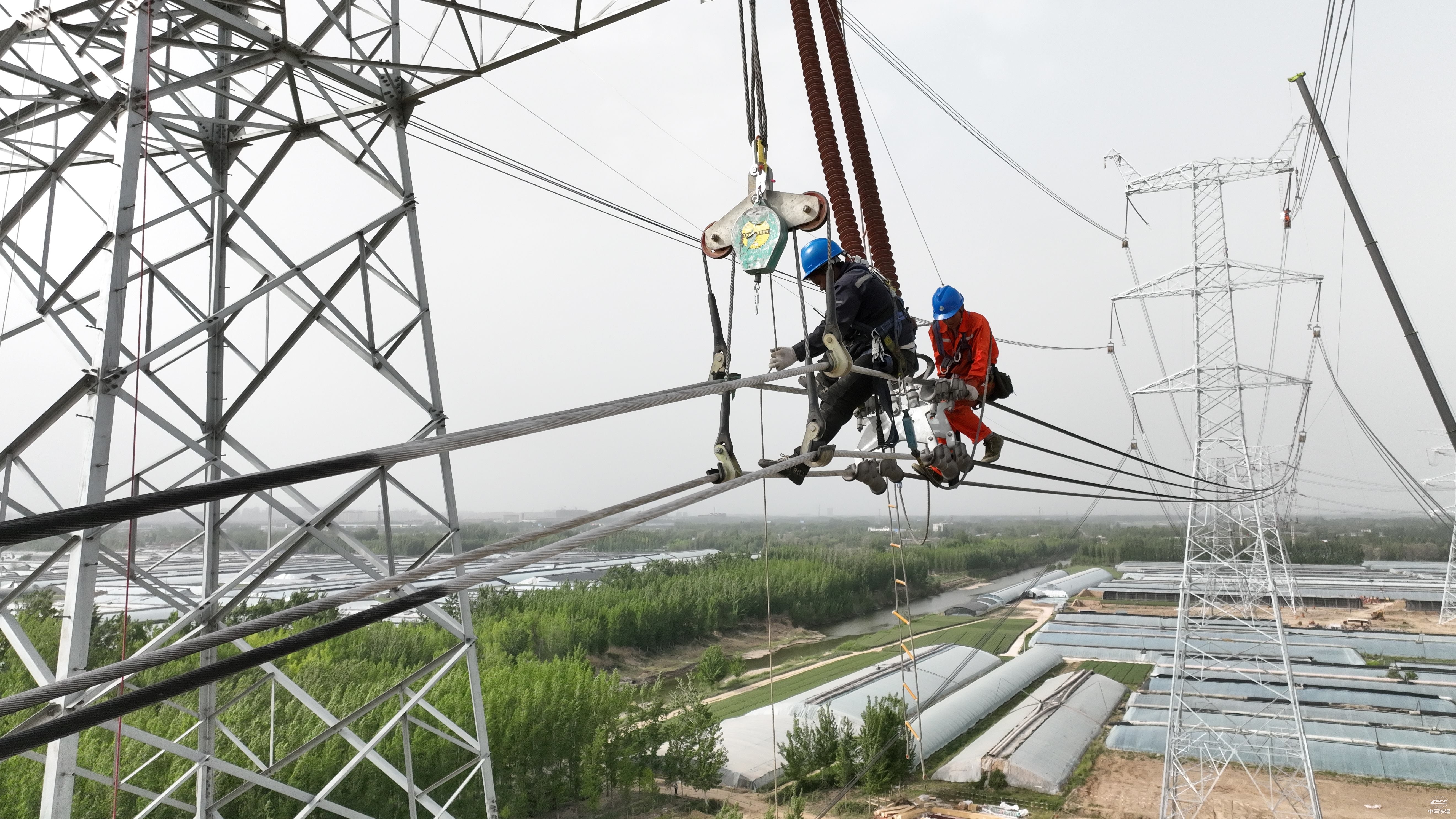

500千伏超高壓遷改(楊德坤 攝)
東阿至陽谷高速公路是山東省“十四五”綜合交通運輸規劃重點項目,也是聊城市迄今投資規模最大的單體工程。線路全長58.55公里,采用雙向四車道標準,設計時速120公里。線路起于東阿南樞紐,串聯青蘭高速與德上高速,途經東阿、陽谷、莘縣三地,將進一步強化區域路網銜接能力。
作為電網核心輸電通道,國家電網對于500千伏超高壓遷改工程,每年僅有一次停電計劃。項目團隊在遷改前完成線路定測、方案評審、圖紙出具、材料進場等準備工作,聯合山東省超高壓公司采用三維建模模擬新舊塔位空間關系,創新應用“無人機放線+張力牽引”工藝,減少線下作業風險。面對僅10天的停電窗口期,項目多次組織技術人員進行桌面推演,在10天的時間內,同步完成新塔組立、舊塔拆除、導線架設、消缺驗收等核心工序,堪稱“與時間的極限競速”,工期縮短近20%。

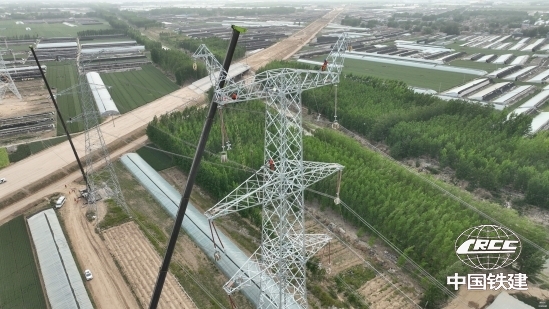

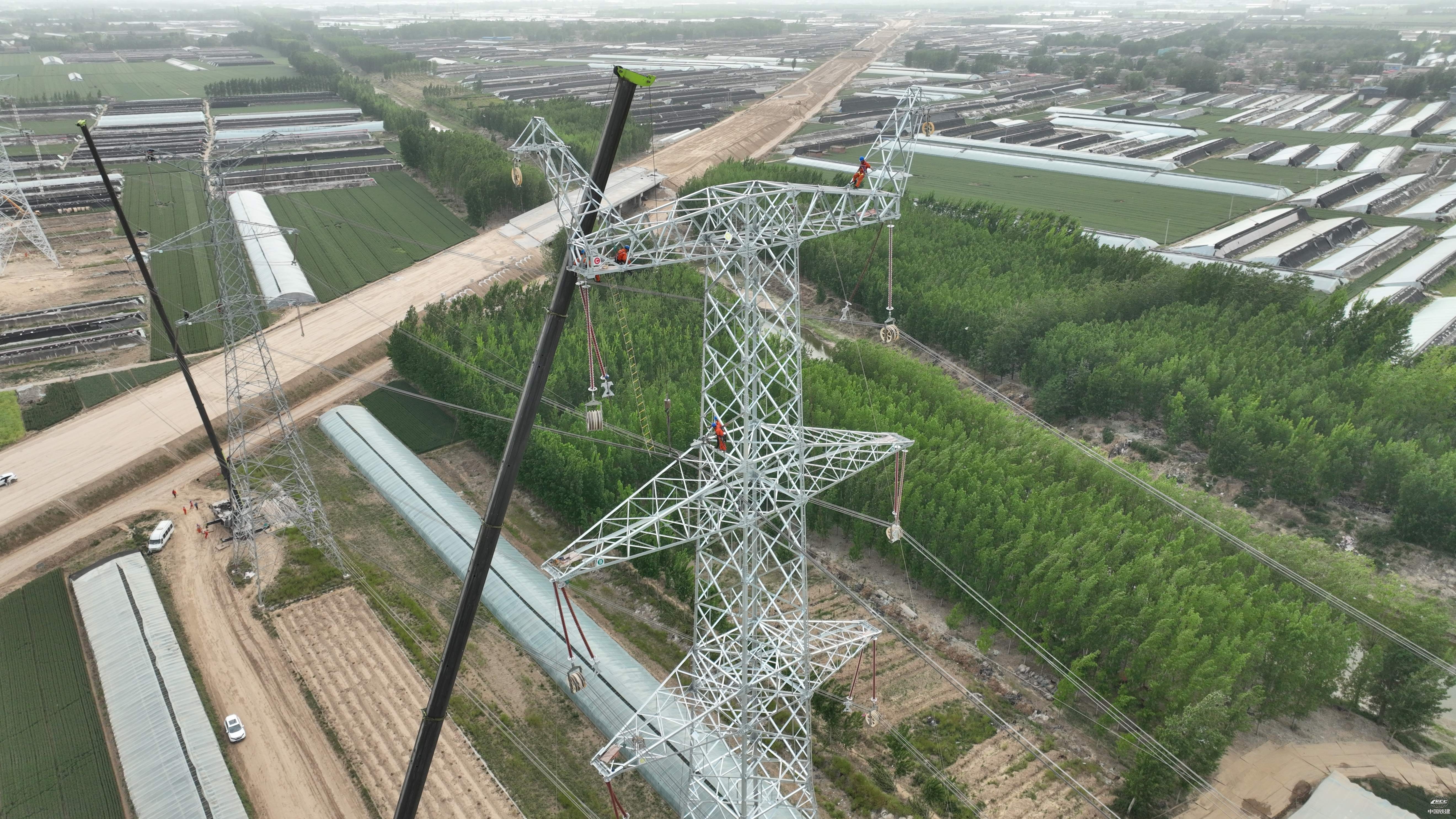

500千伏超高壓遷改(楊德坤 攝)
東陽高速全線貫通運營后,將顯著提升魯西地區交通承載力,成為山東省“交通強省”戰略的重要支點。
